Guia prático para montar um planejamento executivo de obra

Da EAP à linha de balanço, passando por sequenciamento, ciclos de execução e mapeamento de restrições, entenda como construir o planejamento executivo de obra

Por Celere Publicado em 28/05/2026 Leitura: 11 min
Compartilhar:
Guia prático para montar um planejamento executivo de obra

Da Estrutura Analítica de Projeto à linha de balanço, passando por sequenciamento, plano de ataque, ciclos de execução e mapeamento de restrições, entenda como construir o planejamento executivo de obra

No artigo "Como um bom planejamento de obra ajuda a proteger prazo, orçamento e margem", falamos sobre a diferença entre achar que tem planejamento e ter um planejamento de verdade, e mostramos os cinco erros mais comuns que fazem com que o documento que deveria orientar a execução vire só mais uma planilha esquecida. Agora, é hora de virar a chave: como, na prática, se constrói um planejamento executivo robusto?

O Planejamento Executivo, também chamado de Baseline, é o documento que se torna a meta da obra. É contra ele que todo o avanço será medido, e é dele que saem as decisões de compras, contratações, programação de equipes e fluxo de caixa.

Esse, portanto, não é um documento que se faz em uma tarde, é um processo iterativo que parte de inputs específicos, passa por etapas bem definidas e entrega um conjunto de visualizações que permite ao engenheiro enxergar a obra inteira antes mesmo de o primeiro caminhão chegar.

Neste artigo, abrimos esse passo a passo na sequência em que ele acontece na prática.

Os inputs do planejamento executivo

Não dá para planejar uma obra com informação incompleta. Antes de qualquer linha entrar no cronograma, três grupos de informação precisam estar disponíveis:

1) Projetos, memoriais e escopo detalhado

Idealmente, vindo de um orçamento executivo já estruturado, porque o levantamento de quantitativos é o que garante que nenhuma atividade vai ficar de fora – e, como vimos no artigo anterior, escopo incompleto é uma das causas mais comuns de planejamento que fura na execução.

2) Premissas de execução

Aqui entram decisões metodológicas que não estão nos projetos. Ou seja, coisas como qual fachada vai ser executada com balancim ou andaime, se a estrutura sobe convencional ou pré-moldada, se o reboco interno vem antes ou depois do contrapiso. Essas decisões pertencem ao engenheiro, não ao planejador.

3) Condições de contorno do canteiro

Bruna BergamoTudo aquilo que é específico daquela obra é mapeado nesta etapa do processo. Entram, por exemplo, as restrições do terreno, a vizinhança, as juntas de dilatação, o faseamento de medições com o cliente final, a área disponível para canteiro e o estoque.

"A gente vai entender com a obra, de engenheiro para engenheiro, qual a experiência da empresa, quais são as condições de contorno", explica Bruna Bergamo, Diretora Técnica e sócia da Celere. "Às vezes tem questões do canteiro em que o ideal seria fazer de um jeito, mas é melhor fazer de outro. E isso só sai conversando com quem vai tocar a obra", acrescenta.

Passo a passo do planejamento executivo

Com os inputs em mãos, o desenvolvimento do planejamento segue uma sequência que combina rigor técnico e iteração contínua.

Passo 1:
Estruturar a EAP de planejamento

A Estrutura Analítica de Projeto (EAP) é a espinha dorsal do planejamento. É ela que organiza todo o escopo da obra em níveis hierárquicos, da macroatividade ao pacote de trabalho específico. Sem uma EAP bem estruturada, não há como definir durações, ponderar pesos ou montar a rede de dependências.

No entanto, a EAP do planejamento não é necessariamente igual à EAP do orçamento. Ela precisa estar organizada na lógica de execução (ou seja, por etapa, por área da obra, por pavimento, por equipe), já que é isso que vai permitir montar o sequenciamento e visualizar o avanço mais à frente.

Passo 2:
Definir os pacotes de trabalho

Cada nó da EAP se desdobra em pacotes de trabalho – conjuntos de atividades com processos, etapas, pessoas e responsabilidades bem definidos. É aqui que entra um cuidado essencial, que costuma ser a origem de muitos atrasos não previstos: separar atividades da mesma natureza que ocorrem em momentos diferentes.

"Apesar de ser a mesma equipe, apesar de serem os mesmos serviços, se acontecerem em momentos diferentes, eles são atividades diferentes e vão precisar estar programados de formas diferentes", observa Bruna.

O reboco que é executado primeiro nas unidades e depois nas áreas comuns, a estrutura que sobe primeiro na torre e depois nas periferias, a fachada que é faseada por face do edifício… todos são pacotes distintos.

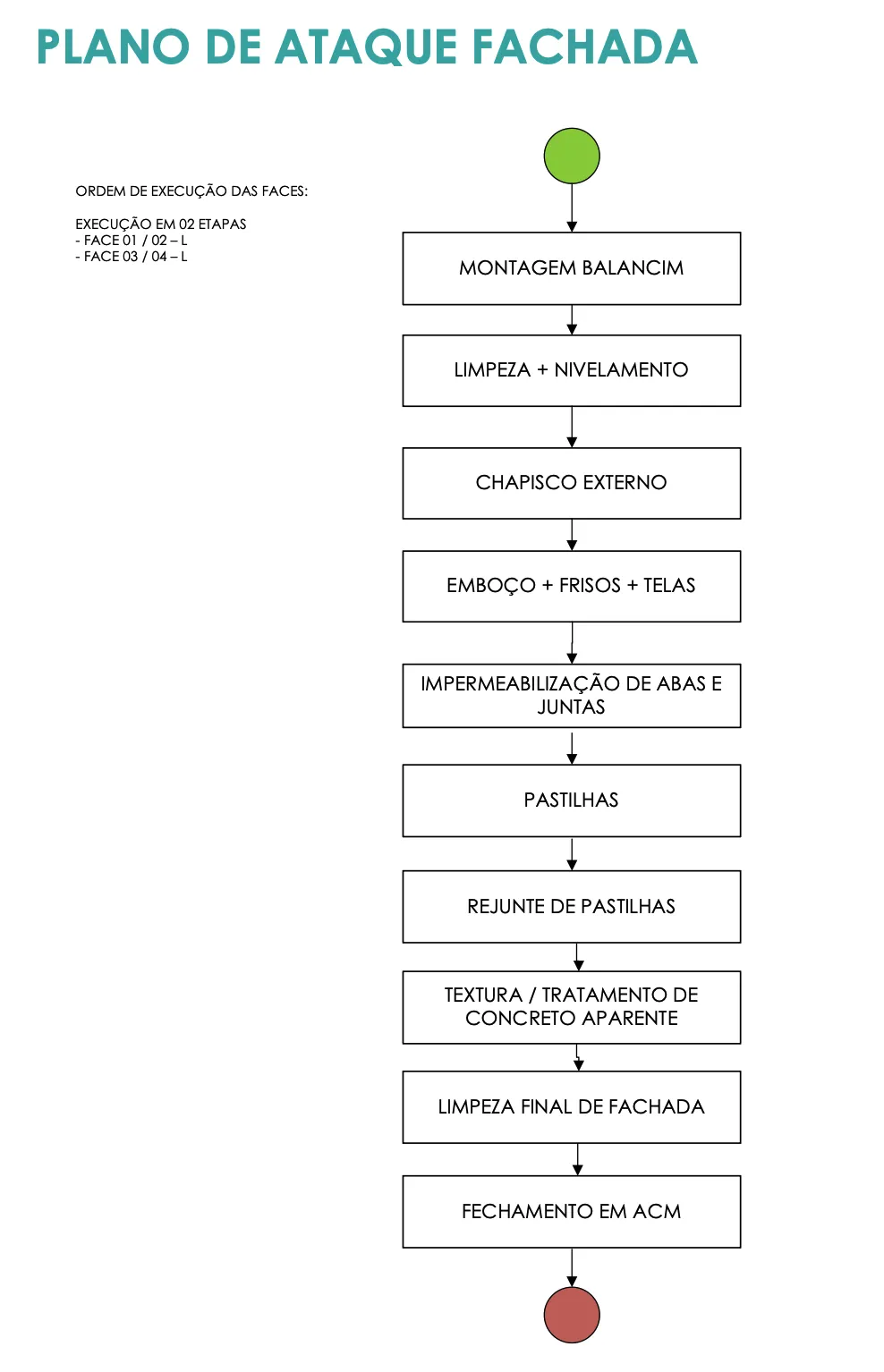

Plano de ataque de fachada

Passo 3:
Montar o sequenciamento e o plano de ataque

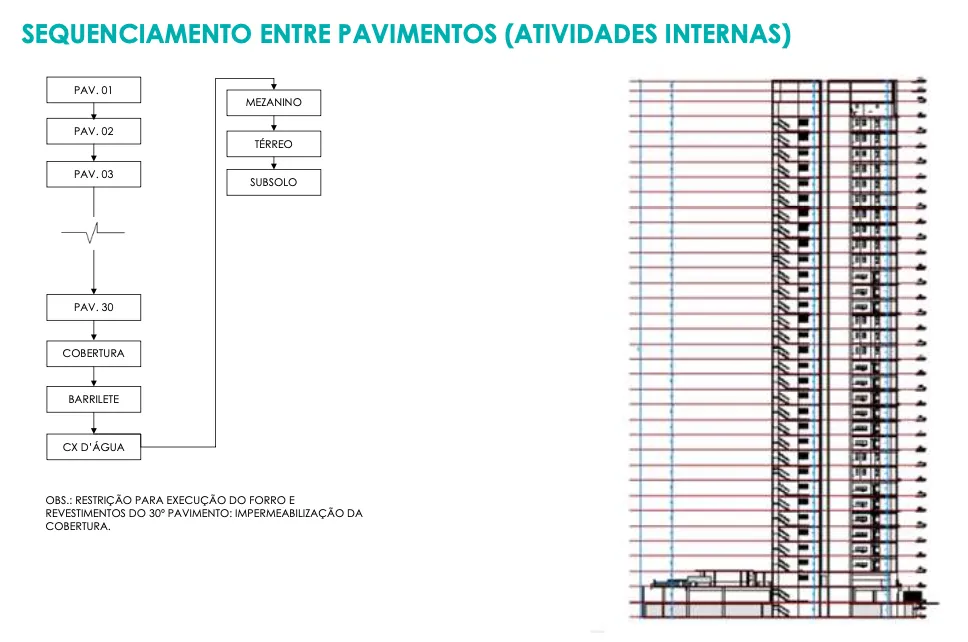

Sequenciamento entre pavimentos

Sequenciamento é a ordem em que as atividades vão acontecer; plano de ataque é o mapa físico dessa ordem aplicada ao empreendimento. Em obras verticais, isso significa decidir:

  • A obra sobe a partir do térreo ou começa por outro pavimento?
  • Em que ordem as áreas externas e periféricas (piscina, salão de festas, calçada, fachada) vão entrar?
  • Como o canteiro vai ocupar o terreno em cada fase?

Essa decisão raramente é trivial.

Há obras em que faz sentido executar primeiro o pavimento-tipo (mais ágil, mais repetitivo) e deixar térreo, mezanino e subsolo para o final, porque essas áreas servem como estoque e canteiro durante a fase mais intensa. Outras em que a lógica é exatamente a oposta. E há obras públicas em que a antecipação de etapas para fins de medição com o contratante define o sequenciamento, mesmo quando ele não seria o mais intuitivo do ponto de vista construtivo.

"Às vezes, em termos de medição e geração de caixa, se você antecipa algumas etapas, recebe aquele dinheiro e consegue ter caixa para fazer outras. A necessidade de medição define algumas execuções, desde que isso não vá gerar patologia", comenta Bruna.

O resultado dessa etapa é um croqui, um desenho do empreendimento com a ordem de ataque das áreas que muitas vezes é colado no barracão da obra para que toda a equipe trabalhe alinhada.

Passo 4:
Definir os ciclos de execução

Aqui entra o Lean Construction como referência metodológica. A premissa central é a do fluxo contínuo: terminar uma atividade em um pavimento e seguir imediatamente para o próximo, mantendo a equipe em ritmo, sem ociosidade nem aglomeração.

Mas há uma armadilha conhecida nessa lógica: a curva de aprendizagem. No início da obra, ou em pavimentos atípicos, a equipe leva tempo para pegar o ritmo, entender o fluxo, organizar a logística do pavimento. Programar o ciclo contínuo desde o primeiro pavimento, sem essa folga, é receita para começar a obra já atrasada.

"Normalmente, nos nossos planejamentos, a gente põe uma curva de aprendizagem. Os primeiros pavimentos têm um ciclo um pouco mais longo, e depois a equipe pega o jeito e segue até o final no ciclo contínuo", detalha a Diretora Técnica e sócia da Celere.

Passo 5:
Ponderar o planejamento (Hh ou R$)

Cada pacote de trabalho recebe um peso em homem-hora (Hh) ou em valor financeiro (R$) que representa sua contribuição relativa para o avanço da obra. É essa ponderação que permite, mais à frente, gerar a curva S (a representação gráfica do avanço acumulado da obra ao longo do tempo, que recebe esse nome porque tende a desenhar uma curva em formato de S) e medir o avanço físico em percentual.

"Muitas empresas fazem essa ponderação como se cada pavimento tivesse o mesmo peso: pego o custo da estrutura, divido pelo número de pavimentos e pronto", comenta Raphael Chelin, CEO da Celere. "Mas, na realidade, cada pacote tem o seu valor exato. Quando o planejamento parte do orçamento detalhado, a curva físico-financeira sai precisa, não estimada", aponta.

Passo 6:
Iterar até o plano se sustentar

Aqui é onde muita gente subestima o trabalho. Planejamento executivo não é linear. Depois de montar a primeira versão, é preciso analisar o caminho crítico, simular cenários alternativos e ajustar pacotes, ciclos e plano de ataque até que o planejamento bata a meta de prazo da incorporadora e, ao mesmo tempo, seja exequível pela equipe da obra.

"Parou em pé? Não? Então ajusta. Aí você vai outra vez. Deu certo? Tá. Não deu? Começa de novo", resume Bruna. "A gente vai fazendo simulações até chegar ao planejamento efetivo", detalha.

Esse processo iterativo é o que o Lean Construction chama de planejamento em ondas sucessivas; cada ciclo de revisão refina o anterior, até que o documento final realmente se sustente.

O planejamento que corre em paralelo

Em paralelo ao planejamento das atividades de execução, é construído o planejamento das restrições. Ou seja, tudo aquilo que precisa estar pronto antes de cada atividade começar: compras que precisam ser feitas, serviços, máquinas e profissionais que têm que ser contratados, projetos complementares que necessitam aprovação, equipamentos que precisam ser fabricados e materiais que ainda não foram entregues.

Esse planejamento é montado de trás para frente. A partir da data em que cada atividade do canteiro precisa começar, calcula-se o prazo de cada restrição associada e se determina a data-limite para iniciar cada compra ou contratação. "Elevador é um exemplo clássico", observa Bruna. "É um equipamento personalizado, que depende da quantidade de paradas e leva cerca de 300 dias para ser fabricado. Se você só lembra dele quando vai instalar, perdeu a obra", complementa.

Um detalhe importante é que o calendário precisa absorver imprevistos previsíveis – como chuva, por exemplo. "A gente põe um calendário de chuva no planejamento. Pode ser que não chova exatamente no dia que a gente estimou, mas ganha um dia aqui, perde outro ali, o importante é que o cronograma já tenha essa folga embutida", explica Bruna.

O que o planejamento executivo entrega

No fim do processo, o planejamento executivo gera um conjunto de visualizações que se complementam.

Gráfico de Gantt

Essa é a visualização mais conhecida: barras horizontais que mostram o início, fim e duração de cada atividade ao longo do tempo. Útil para enxergar o cronograma como um todo e identificar caminho crítico.

Curva S (física ou financeira)

Mostra o avanço acumulado da obra ao longo do tempo, em percentual ou em valor. É a base para medir avanço, projetar fluxo de caixa e comparar previsto x realizado mês a mês. Quando ponderada por valor financeiro, vira a curva físico-financeira da obra.

Linha de balanço

Especialmente poderosa em empreendimentos verticais, onde permite visualizar simultaneamente o que está sendo executado em cada pavimento ao longo do tempo. Cada cor representa uma atividade, cada linha um pavimento, e o gráfico mostra de forma imediata onde a equipe está em cada semana e o que vai acontecer nas próximas.

"Numa obra de 30 andares, se você não sabe exatamente o que cada equipe está fazendo e onde, perde a mão", analisa Bruna. "A linha de balanço é uma ferramenta de visualização: você bate o olho e sabe exatamente o que está acontecendo em cada andar", aponta.

Cronograma de restrições

Esse é um documento à parte, que lista todas as compras, contratações e aprovações com prazo-limite para cada uma. Sem ele, o planejamento da obra fica órfão, e a chance de chegar ao momento da execução com algo faltando aumenta consideravelmente.

Por que o passo a passo importa

Cada etapa da sequência descrita aqui se apoia na anterior: sem EAP estruturada, não há pacotes de trabalho bem definidos; sem pacotes bem definidos, o sequenciamento fica frouxo; sem sequenciamento e ciclos amadurecidos, a ponderação não bate; sem ponderação, a curva S não fecha; sem iteração, o plano não se sustenta na realidade.

Outro ponto que merece destaque é que o planejamento executivo não é um documento estático. Ele é a base contra a qual o avanço da obra será medido mês a mês – papel que cabe ao Planejamento Corrente. O Baseline é o ponto de partida; sem ele, não há contra o que comparar. Mas, sem o Planejamento Corrente, o Baseline vira uma foto antiga.

Como a Celere faz o planejamento executivo

Na Celere, o planejamento executivo é estruturado a partir do orçamento detalhado da obra, o que garante que cada pacote de trabalho tenha sua ponderação financeira exata e que nenhuma atividade fique de fora por falha no levantamento de escopo. A partir dessa base, o time conduz o passo a passo descrito neste artigo.

Cada planejamento entregue inclui o mapeamento das restrições em paralelo às atividades de execução, a curva S (física ou financeira), o gráfico de Gantt e a linha de balanço – entregue tanto no formato gráfico quanto no formato semanal, que permite ao engenheiro de obra acompanhar com precisão o que cada equipe está fazendo a cada semana.

Trabalhamos com as ferramentas que o cliente já utiliza – Project, Agilean, Prevision, entre outras – ou estruturamos o planejamento no MS Project quando a empresa ainda não adotou um software específico.

Se a sua empresa está iniciando um novo empreendimento ou quer estruturar melhor o planejamento de uma obra em andamento, entre em contato com a gente.
